信义福建南平50MWp光伏发电项目
发布时间:2015-03-24 浏览数:2220
项目名称:福建南平信义50MWp光伏发电项目
投资主体:南平信义新能源管理有限公司
项目规模:50MWp
开工时间:2014年9月28日开工建设
投产时间:2015年3月5日并网发电
工程概况

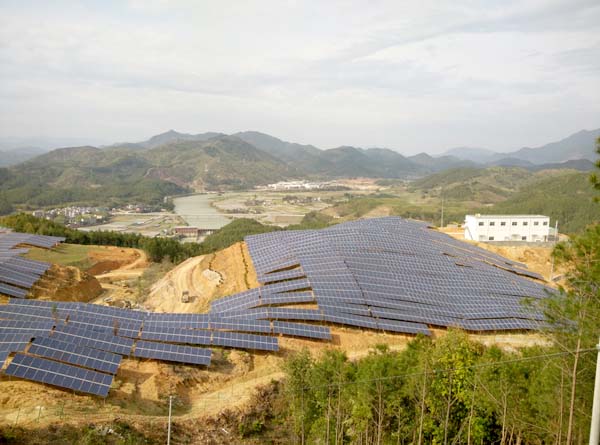

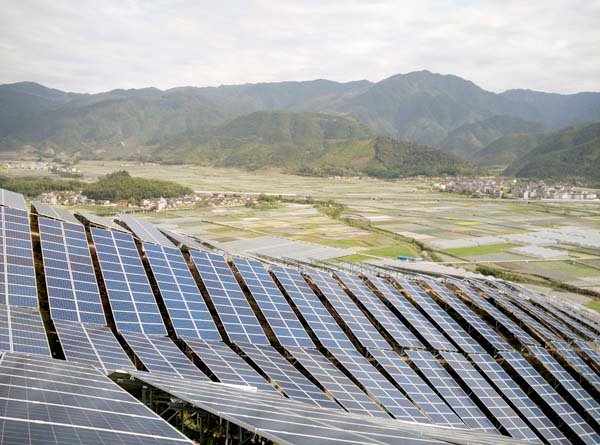

该项目位于福建省南平市松溪县旧县乡,工程总占地面积约为683.79亩, 项目区处于山林地貌,日照均匀且较为丰富,太阳总辐射值最高月与最低月之比为1.216,年太阳总辐射值变化基本平稳,有利于太阳能能源的稳定输出。综合日照发电时数较高,达到1182h/年,是福建省太阳能资源最佳开发区域之一。
项目特点

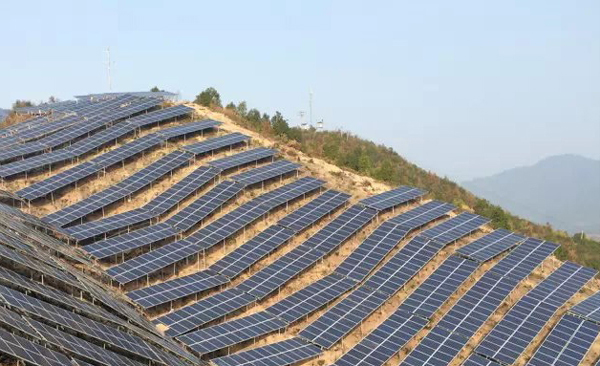

工程建设地点位于福建丘林地带,山势陡峭,坡度达45°~60°,地质形态复杂多样,施工难度大。对此我们在设计施工上坚持以下两点:
一、坚持采用预埋地锚桩作为支架载体。
二、采用斜距放点,随坡就势。
该项目因地制宜的采用摩托转钻孔,并配合以气锤用以解决岩石性孔洞,两种钻孔方式结合使用,解决了大型钻孔机械在山地上不能使用的缺陷,使光伏阵列基础钻孔不再是难题。同时,完善的排水系统,随着电站的进行同时进行开工,每条山道都有相应的排水渠,减少了水流对山体的冲刷。
